更新日:2026年10月7日

ここから本文です。

P7橋脚の状況

P7橋脚の作業状況報告です。

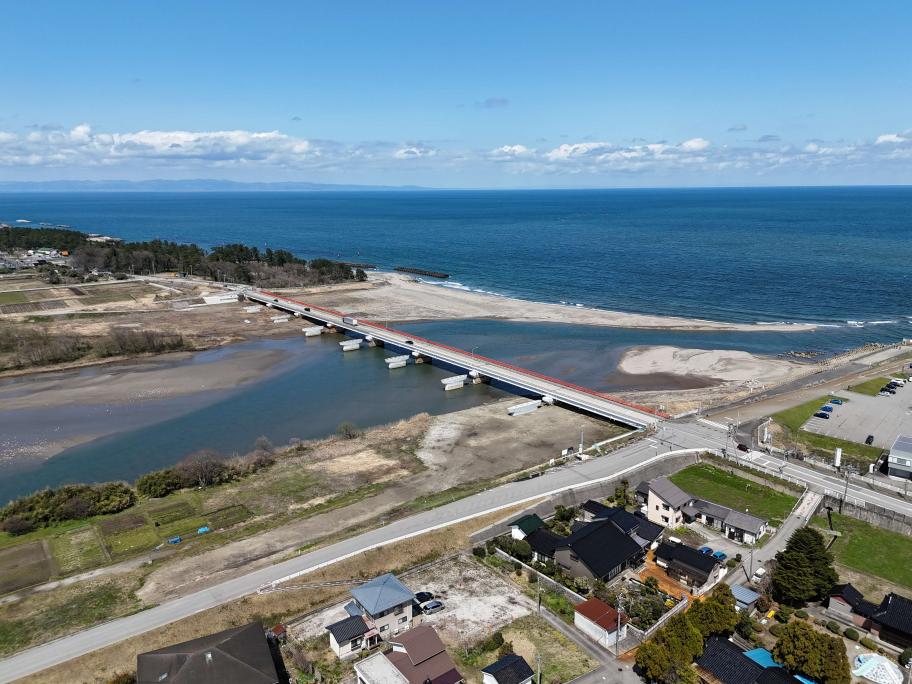

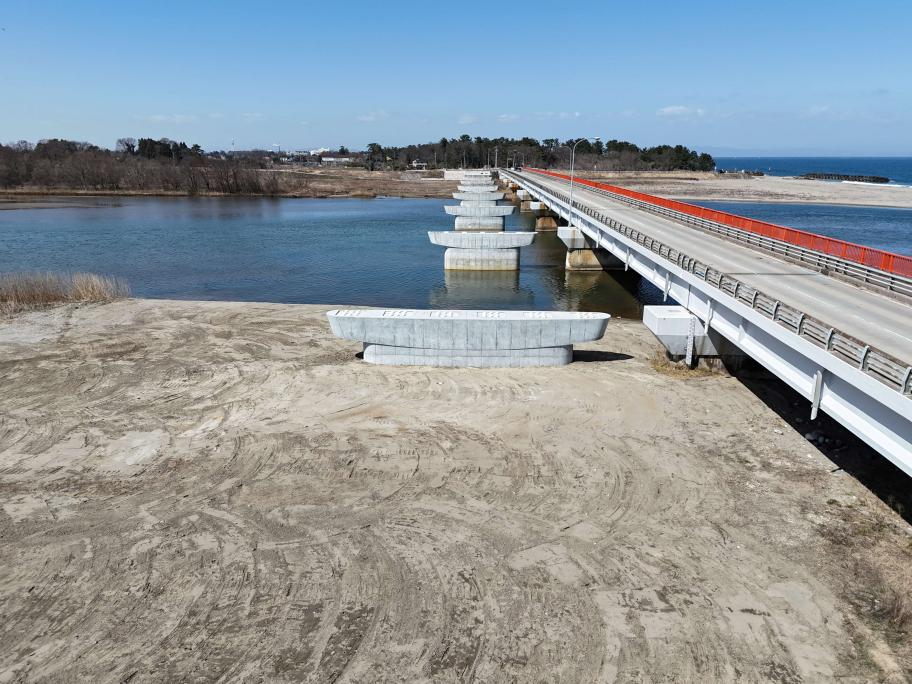

P7橋脚工事完成(令和7年3月)

P7完成1

P7完成2

P7橋脚工事が完成しました。

これに伴い、全ての橋台・橋脚が完成しました。

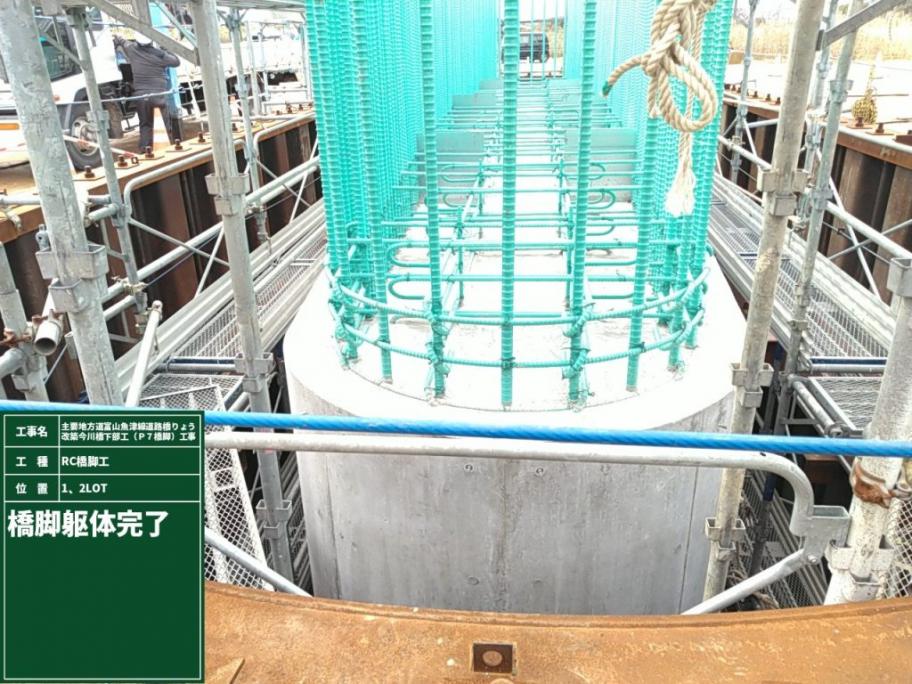

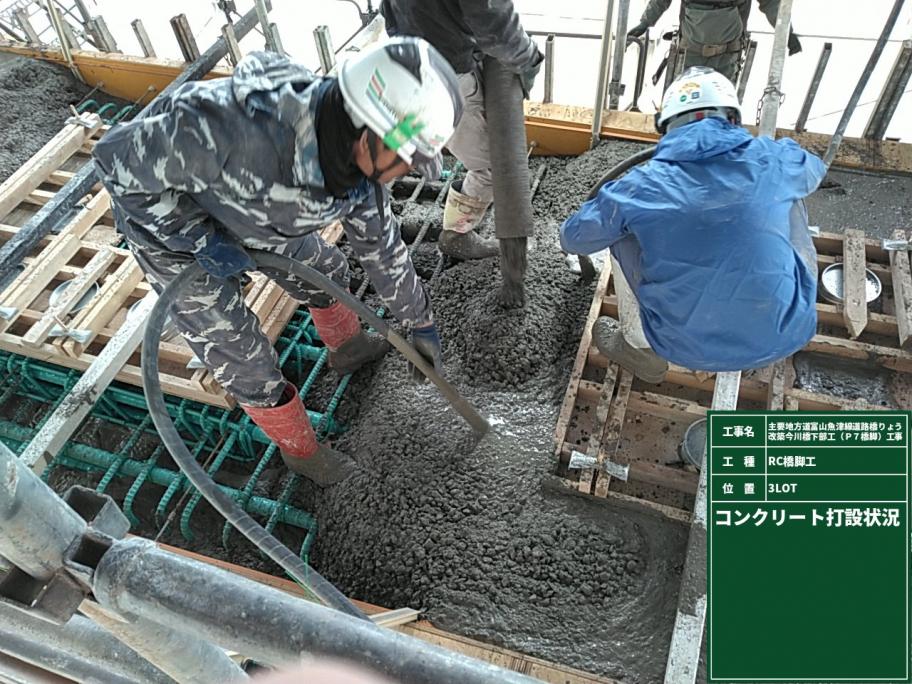

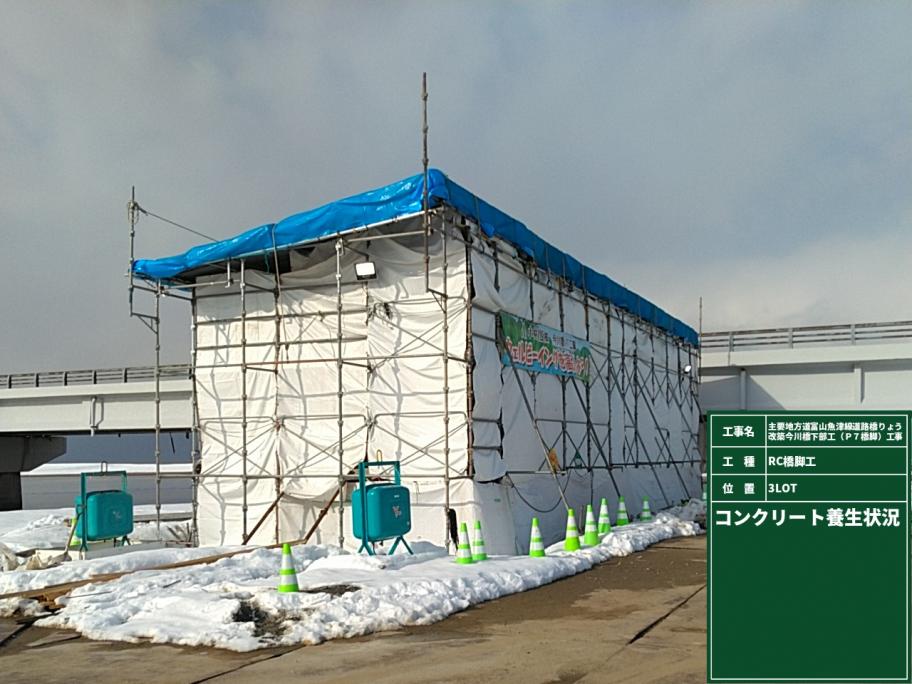

躯体3ロット目コンクリート打設状況(令和7年2月)

P7躯体3ロット打設1

冬期のため、コンクリートの温度が下がりすぎないよう養生しています。

P7躯体3ロット打設2

躯体部(3ロット目)のコンクリート打設を実施しています。

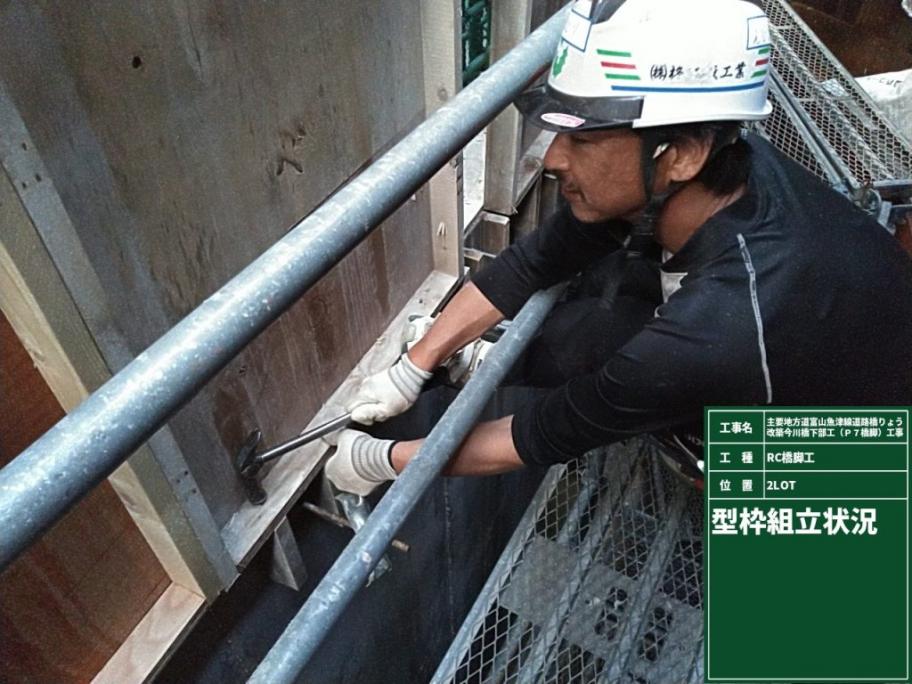

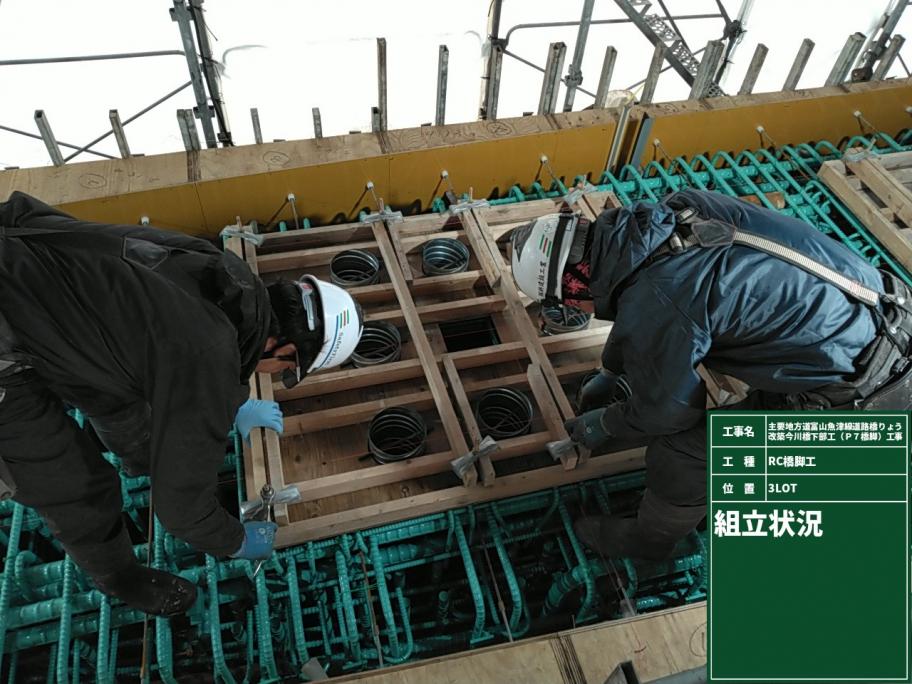

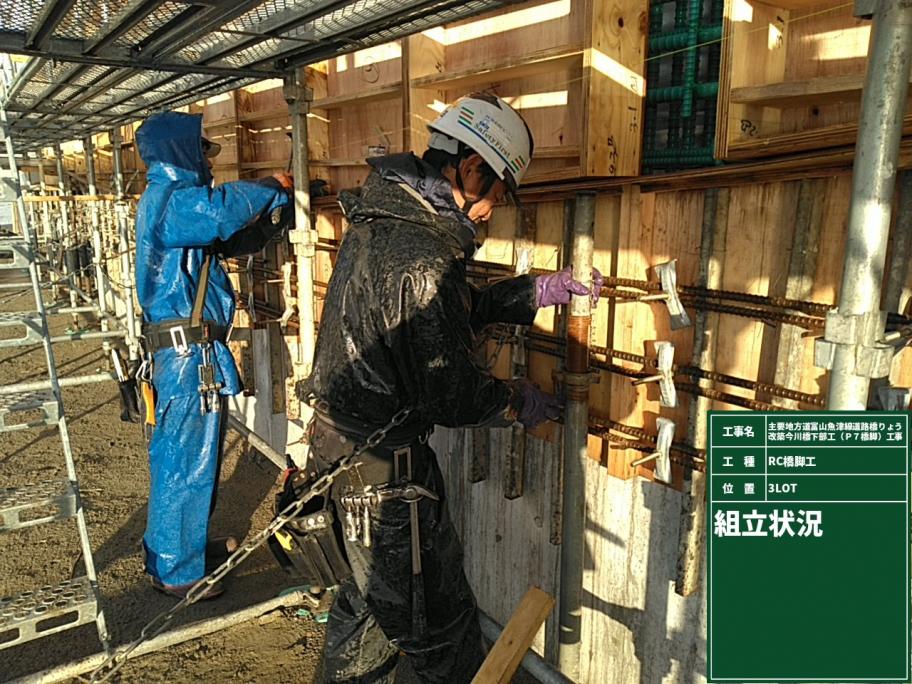

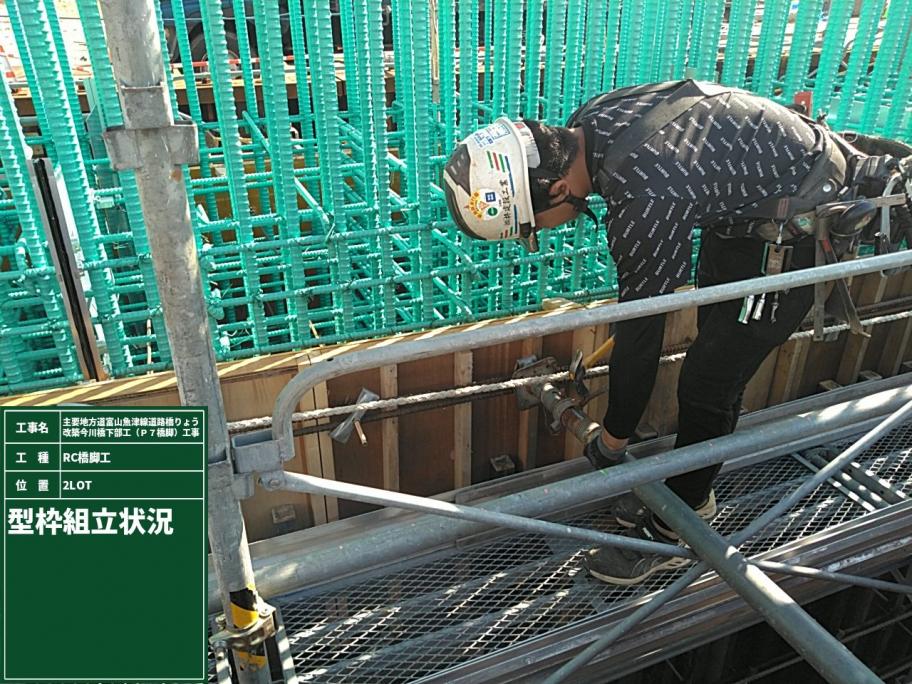

躯体3ロット目型枠設置状況(令和7年2月)

P7躯体3ロット型枠1

P7躯体3ロット型枠2

躯体部(3ロット目)の鉄筋組立後、型枠を設置しています。

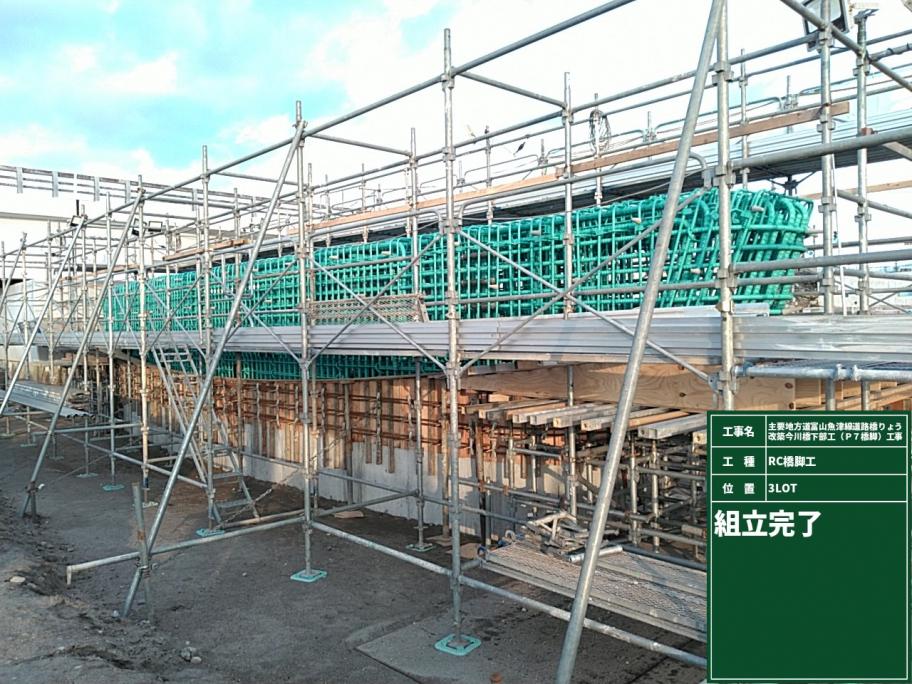

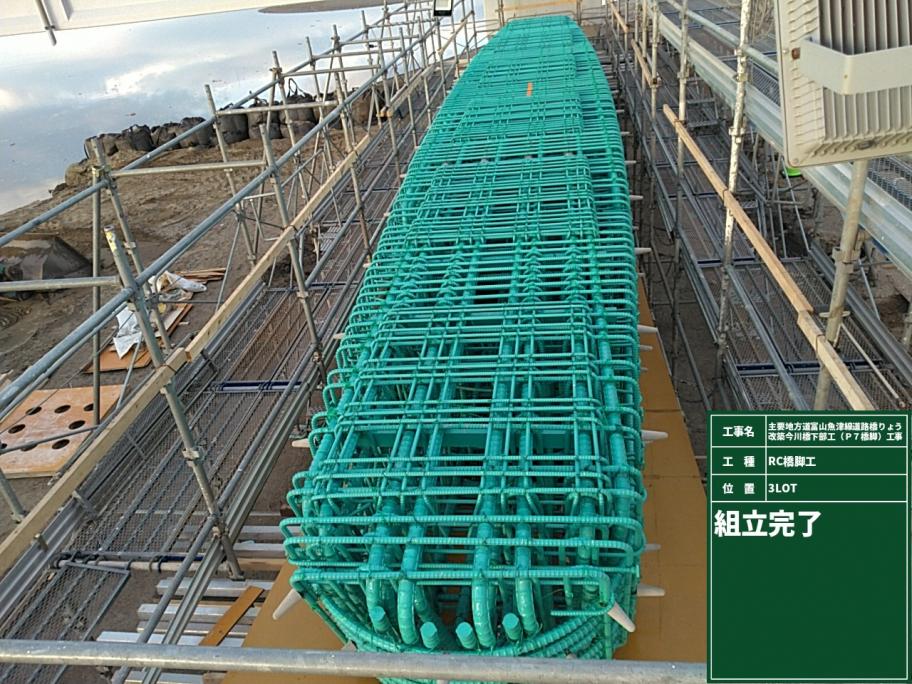

躯体3ロット目鉄筋組立状況(令和7年1月)

P7躯体3ロット鉄筋1

P7躯体3ロット鉄筋2

躯体部(3ロット目)の鉄筋組立作業を実施しました。

躯体2ロット目コンクリート打設状況(令和6年11月)

P7躯体3ロット打設1

P7躯体2ロット打設2

躯体部(2ロット目)のコンクリート打設を実施しました。

躯体部2ロット目型枠設置状況(令和6年11月)

P7躯体2ロット型枠1

P7躯体2ロット型枠2

躯体部(2ロット目)の型枠を設置しています。

躯体2ロット目鉄筋組立状況(令和6年10月)

躯体2ロット鉄筋1

躯体2ロット鉄筋2

躯体部(2ロット目)の鉄筋組立作業を実施しています。

躯体1ロット目コンクリート打設状況(令和6年10月)

躯体1ロットコンクリート1

躯体1ロットコンクリート2

躯体部(1ロット目)のコンクリート打設を実施しています。

施工ヤードの状況(令和6年6月)

施工ヤード

出水期(川が増水しやすい時期)を迎えるため、施工ヤードを撤去しました。

躯体1ロット目鉄筋組立状況(令和6年5月)

躯体1ロット鉄筋1

躯体1ロット鉄筋

躯体部(1ロット目)の鉄筋組立作業を実施しています。

頂版部鉄筋組立・コンクリート打設状況(令和6年5月)

頂版コンクリート2

頂版コンクリート1

頂版鉄筋

ケーソン頂版部の鉄筋組立・コンクリート打設を実施しています。

底版コンクリート打設状況(令和6年4月)

底版コンクリート

底版部のコンクリート(水中不分離コンクリート)打設を実施しています。

止水壁掘削圧入状況(令和6年4月)

止水壁3

止水壁2

止水壁1

止水壁を設置後、掘削圧入作業を実施しています。

4ロット目鉄筋組立・コンクリート打設状況(令和6年3月)

4ロット掘削3

4ロット掘削2

4ロット掘削1

4ロット目の鉄筋組立・コンクリートを施工後、掘削圧入作業を実施しています。

4ロット目鉄筋組立・コンクリート打設状況(令和6年2月)

4ロットコンクリート2

4ロットコンクリート1

4ロット型枠

4ロット鉄筋

1・2・3ロット目と同様、鉄筋組立・コンクリート打設を実施しています。

3ロット目コンクリート打設状況(令和6年2月)

3ロットコンクリート1

3ロットコンクリート2

1・2ロット目と同様、コンクリート打設を実施しています。

3ロット目鉄筋組立状況(令和6年1月)

3ロット鉄筋3

3ロット鉄筋2

3ロット鉄筋1

1・2ロット目と同様、内型枠を設置後、鉄筋組立作業を実施しています。

2ロット目掘削圧入状況(令和6年1月)

2ロット掘削圧入2

2ロット掘削圧入1

1ロット目と同様、ケーソン部(2ロット目)の掘削圧入作業を実施しています。

2ロット目鉄筋組立・コンクリート打設状況(令和5年12月)

2ロットコンクリート

2ロット鉄筋2

2ロット鉄筋1

1ロット目と同様、内型枠を設置後、鉄筋組立・コンクリート打設を実施しています。

1ロット目掘削圧入状況(令和5年12月)

1ロット掘削圧入3

1ロット掘削圧入2

1ロット掘削圧入1

ケーソン部(1ロット目)の掘削圧入作業を実施しています。

1ロット目コンクリート打設状況(令和5年11月)

1ロットコンクリート打設2

1ロットコンクリート打設1

ケーソン部(1ロット目)のコンクリート打設を実施しています。

次はいよいよ圧入作業です。

1ロット目鉄筋組立状況(令和5年10月)

1ロット鉄筋2

1ロット鉄筋1

ケーソン部(1ロット目)の鉄筋組立を実施しています。

刃口金物の据付状況(令和5年10月)

刃口設置

皿板設置
地盤に対して荷重が均等に分散し、不等沈下が生じないようにするためのマウンド(荷重を支持する据付地盤)・皿板(ケーソンの刃口が地盤にくい込むのを防ぐために敷く枕木)を設置後、刃口金物(沈下掘削を行う際に、上部のコンクリート構造物の自重を受ける先端(一番深い位置)の部分であり、その補強鋼板)を慎重に据付ています。

反力用アンカーの施工状況(令和5年10月)

反力アンカー

ケーソンを圧入するため、反力用のアンカー(構造物を圧入するための引張り力を地盤から得るための構造物の一種)を設置しています。

施工ヤードの造成状況(令和5年10月)

施工ヤード設置
橋脚を施工するため、施工ヤードを造成しています。

P7橋脚工事契約(令和5年7月31日)

令和5年7月にP7橋脚工事が契約になりました。
