P4橋脚の状況

P4橋脚の作業状況報告です。

P4橋脚工事完成(令和4年3月)

P4橋脚完成1(3月2)P4橋脚完成2(3月2)P4橋脚完成3(3月2)

躯体部(3ロット目)のコンクリート打設が完了し、P4橋脚工事が完成しました。

躯体3ロット目 鉄筋組立完了状況(令和4年2月)

躯体3ロット目 鉄筋組立状況(2月2)

躯体部(3ロット目)の鉄筋組立作業が完了しました。

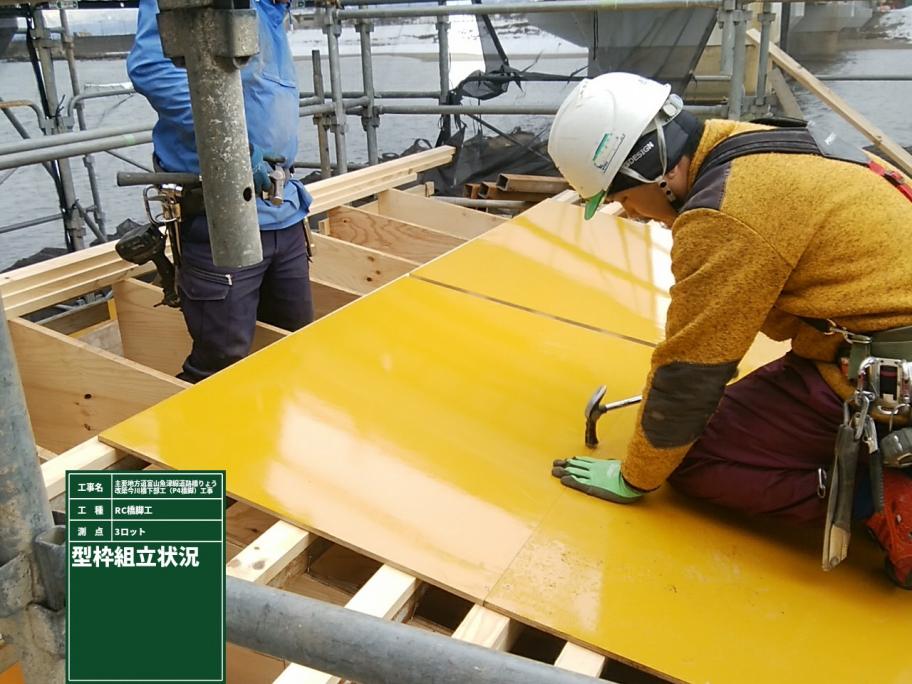

躯体3ロット目 型枠設置状況(令和4年2月)

躯体3ロット目 型枠設置状況(2月2)

躯体部(3ロット目)の型枠を設置しています。

止水壁 撤去状況(令和4年1月)

止水壁撤去状況(1月)

埋戻し状況(1月)

止水壁と躯体部の間を土砂で埋戻した後、止水壁を撤去しています。

躯体2ロット目 コンクリート打設状況(令和3年12月)

躯体2ロット目 コンクリート打設状況(12月)

躯体部(2ロット目)のコンクリート打設を実施しています。

躯体2ロット目 鉄筋組立状況(令和3年12月)

躯体2ロット目 鉄筋組立状況(12月)

躯体部(2ロット目)の鉄筋組立作業を実施しています。

躯体1ロット目 コンクリート打設状況(令和3年11月)

躯体1ロット目 コンクリート打設状況(11月)

躯体部(1ロット目)のコンクリート打設を実施しています。

躯体1ロット目 鉄筋組立状況(令和3年11月)

躯体1ロット目 鉄筋組立状況(11月)

躯体部(1ロット目)の鉄筋組立作業を実施しています。

頂版コンクリート打設状況(令和3年11月)

頂版コンクリート打設状況(11月)

ケーソン頂版部のコンクリート打設を実施しています。

頂版部 鉄筋組立状況(令和3年10月)

鉄筋組立(ケーソン頂版部)

ケーソン頂版部の鉄筋組立作業を実施しています。

施工ヤードの造成状況(令和3年10月)

施工ヤードの造成状況

橋脚を施工するため、再度施工ヤードを造成しています。

施工ヤードの状況(令和3年6月)

施工ヤードの状況(出水期前)

出水期(川が増水しやすい時期)を迎えるため、施工ヤードを撤去しました。

底版コンクリート打設状況(令和3年5月)

01_底版コンクリート打設状況(5月)

底版部のコンクリート(水中不分離コンクリート)打設を実施しています。

止水壁 掘削圧入状況(令和3年4~5月)

02_止水壁掘削圧入状況(4月)

止水壁の掘削圧入作業を実施しています。

止水壁 設置状況(令和3年4月)

03_止水壁設置状況(4月)

ケーソン部(4ロット目)のコンクリートを打設し、3・4ロット目の掘削圧入作業後、止水壁を設置しています。

4ロット目 型枠設置状況(令和3年3月)

04_型枠設置【4ロット目】状況(3月)

ケーソン部(3ロット目)のコンクリートを打設し、4ロット目の鉄筋組立後、型枠を設置しています。

3ロット目 鉄筋組立状況(令和3年2月)

04_鉄筋組立【3ロット目】状況(2月)

ケーソン部(3ロット目)の鉄筋組立作業を実施しています。

3ロット目 型枠設置状況(令和3年2月)

03_型枠設置【3ロット目】状況(2月)

ケーソン部(3ロット目)の型枠を設置しています。

除雪状況(令和3年2月)

02_除雪状況(2月)

工事を進めるため、除雪作業を実施しています。

2ロット目 掘削圧入状況(令和3年2月)

01_掘削圧入【2ロット目】状況(2月)

ケーソン部(2ロット目)の掘削圧入作業を実施しています。

2ロット目 コンクリート打設状況(令和3年1月)

04_コンクリート打設【2ロット目】状況(1月)

ケーソン部(2ロット目)のコンクリート打設を実施しています。

1ロット目 掘削圧入状況(令和2年12月)

02_掘削圧入【1ロット目】状況1(12月)

03_掘削圧入【1ロット目】状況2(12月)

ケーソン部(1ロット目)の掘削圧入作業を実施しています。

1ロット目 鉄筋組立状況(令和2年12月)

01_鉄筋組立【1ロット目】状況(12月)

ケーソン部(1ロット目)の鉄筋組立作業を実施しています。

刃口金物・型枠・足場の施工状況(令和2年11月)

型枠設置の様子

刃口金物の様子
ケーソンを圧入するため、反力用のアンカー(構造物を圧入するために引張り力を地盤に伝達するための構造物の一種)を打設後、マウンド(荷重を支持する据付地盤)・皿板(ケーソン構築中に、ケーソンの刃口が地盤にくい込むのを防ぐために敷く枕木)を設置し、刃口金物を慎重に据付ています。
その後、1回目のコンクリート打設に向け、型枠・足場を設置しています。

施工ヤードの造成状況(令和2年10月31日)

施工ヤード造成の様子(上空からの画像)

施工ヤード造成の様子
橋脚を施工するため、施工ヤードを造成しています。

P4橋脚工事契約(令和2年7月21日)

令和2年7月にP4橋脚工事が契約になりました。
